Pri Bratislave má v roku 2027 vyrásť projekt za 4 milióny eur. Stojí za ním firma s tržbami 740-tisíc

Vo Hviezdoslavove pripravujú veľkokapacitné úložisko elektriny. Projekt má rásť po etapách a jeho investorovi medzičasom stúpli tržby aj zisk

Pri Bratislave má v roku 2027 vyrásť nový projekt za 4 milióny eur

Elektrinu vyrobiť, uložiť a využiť vtedy, keď je potrebná. Na tomto princípe stojí zámer spoločnosti AH Slovakia Invest, ktorá chce vo Hviezdoslavove v okrese Dunajská Streda vybudovať batériové úložisko. Projekt pri Bratislave, o ktorom Startitup informoval už v máji 2026, teraz dopĺňajú údaje o plánovanom rozpočte a harmonograme.

Prihlás sa na odber notifikácií a najnovšie info dostaneš medzi prvými.

Dostaň Startitup do svojich Google odporúčaní

Pridať ako preferovaný zdroj Startitup, odkaz sa otvorí v novom okne

Podľa správy agentúry SITA má investícia dosiahnuť štyri milióny eur bez financovania z verejných zdrojov. Dokumentácia predpokladá začiatok výstavby v prvom štvrťroku 2027 a dokončenie v druhom štvrťroku. Ide o plán investora, nie o potvrdenie začatej výstavby.

Dôležité je aj rozlíšenie jednotlivých fáz. Úložisko nemá od začiatku fungovať s celým cieľovým výkonom. Prvá etapa počíta približne s 10 megawattmi, postupné rozširovanie má systém dostať až na 49,9 megawattu.

Najskôr menšie úložisko, potom ďalšie etapy

Ako uvádza SITA, projekt sa má realizovať najviac v piatich etapách. Prvá má mať popri výkone 10 MW kapacitu približne 10,03 MWh. Celkové riešenie počíta s deviatimi batériovými kontajnermi a deviatimi kontajnermi výkonových meničov.

Výkon a kapacita pritom vyjadrujú dve rozdielne vlastnosti. Megawatty hovoria, aký výkon dokáže zariadenie dodávať alebo odoberať. Megawatthodiny vyjadrujú množstvo energie, ktoré sa doň zmestí. Podobne pri nádrži rozlišujeme jej objem a rýchlosť, akou z nej dokážeme odoberať palivo.

Pri kapacite 10,03 MWh a výkone 10 MW vychádza jednoduchým delením približne hodina dodávky pri plnom výkone. Je to orientačný technický prepočet, ktorý nezohľadňuje straty, prevádzkové rezervy ani obmedzenia využiteľnej kapacity. Neznamená to ani, že zariadenie bude vždy fungovať týmto spôsobom.

V májovom článku Startitupu pri celkovom riešení uvádzal kapacitu približne 45 MWh. Túto hodnotu preto netreba zamieňať s aktuálne opisovanými 10,03 MWh prvej etapy. Rovnako by bolo nepresné prezentovať konečných 49,9 MW ako výkon, ktorý má byť k dispozícii hneď pri spustení prevádzky.

Elektrinu má ukladať, nie vyrábať

Úložisko má podľa septembrových informácií slúžiť na akumuláciu elektriny, vyrovnávanie výkonových špičiek a stabilizáciu siete, prípadne na poskytovanie podporných služieb. Dokumentácia počíta aj so strešnou fotovoltikou s výkonom približne 1,25 MW na hale H1.

Batéria však sama nie je zdrojom novej elektriny. Umožňuje presunúť jej využitie v čase. Tento princíp vysvetľuje aj SPP pri batériových úložiskách: energiu vyrobenú fotovoltikou cez deň možno uskladniť a spotrebovať neskôr, napríklad večer. Pri veľkom zariadení sa rovnaký základný princíp uplatňuje vo väčšom meradle.

Výkon strešnej elektrárne pritom nemožno zamieňať s výkonom batériového systému. Ak by zdroj s výkonom 1,25 MW vyrábal nepretržite na maxime a všetka elektrina by smerovala do prázdnej batérie s kapacitou 10,03 MWh, jej nabitie by bez strát trvalo približne osem hodín. Ide o modelový výpočet. Skutočná výroba solárnej elektrárne sa počas dňa mení a závisí od slnečných podmienok.

Zo samotného uvedenia fotovoltiky, ako primárneho zdroja, zároveň nemožno vyvodiť, že batéria bude využívať výhradne elektrinu zo strechy haly. Na presné posúdenie prevádzky je potrebné poznať konečné zapojenie a spôsob riadenia systému.

Investorovi sa zvýšil zisk o viac ako pätinu

Za projektom stojí bratislavská spoločnosť AH Slovakia Invest, ktorá podľa údajov platformy Valida vznikla v marci 2023. Jej jediným spoločníkom a konateľom je Rudolf Hajduk. Základné imanie dosahuje 5 000 eur.

Aktuálne údaje z Validy, ktoré má Startitup k dispozícii, ukazujú, že firma v roku 2025 dosiahla tržby 739 220 eur. Medziročne jej vzrástli o 6,53 %. Čistý zisk sa zvýšil zo 60 631 eur na 74 714 eur, teda o 14 083 eur. V percentuálnom vyjadrení ide o približne o 23,2-percentný rast.

trzby-ah-slovakia-invest-s-r-o

Prevažnú časť podnikania naďalej tvoril predaj tovaru. Firma zaň utŕžila 674 604 eur a rozdiel medzi týmito tržbami a nákladmi na predaný tovar dosiahol 151 785 eur. Obchodná marža tak predstavovala približne 22,5 %. Tento výsledok ešte nie je čistým ziskom, pretože spoločnosť z neho musí pokryť aj ďalšie náklady.

Pridaná hodnota dosiahla 131 938 eur a medziročne sa zvýšila o 70,71 %. Vyjadruje, čo podniku zostalo po odpočítaní nakúpených vstupov, napríklad tovaru, materiálu, energií či externých služieb. Výsledok hospodárenia z hospodárskej činnosti predstavoval 97 386 eur.

Valida zároveň vyčíslila EBITDA podľa svojej metodiky na 130 403 eur, čo znamenalo medziročný rast o 68,76 %. Tento ukazovateľ pomáha sledovať výkonnosť podnikania, nemožno ho však zamieňať s hotovosťou, ktorú má firma na účte.

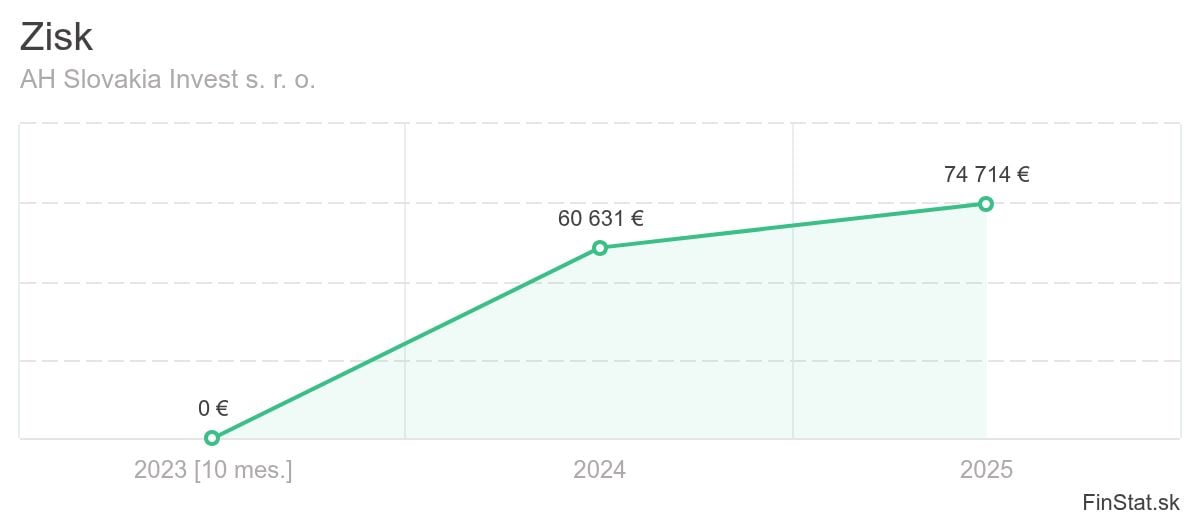

zisk-ah-slovakia-invest-s-r-o

Štvormiliónový projekt je väčší ako ročné tržby firmy

Pri porovnaní avizovaného rozpočtu s hospodárením investora vychádza hodnota projektu približne na 5,4-násobok jeho tržieb za rok 2025. Tento pomer ukazuje veľkosť plánovanej investície voči doterajšiemu podnikaniu, sám osebe však nehovorí, či ju spoločnosť dokáže financovať.

Tržby nie sú objemom peňazí pripravených na investovanie. Ani základné imanie nepredstavuje celkové finančné možnosti firmy. Na posúdenie financovania by bolo potrebné poznať aj jej dostupné zdroje, prípadné úvery, kapitálové vklady alebo dohody s partnermi.

Informácia o investícii bez verejných zdrojov preto ešte neodpovedá na otázku, z akých konkrétnych súkromných zdrojov investor výstavbu zaplatí. Predložené hospodárske údaje ukazujú rastúcu a ziskovú spoločnosť, nie kompletný finančný plán budúceho úložiska.

Termín výstavby zostáva plánom

Projekt má vzniknúť v Hviezdoslavovskej ekonomickej zóne. Podľa SITA sa lokalita nachádza aj v Chránenej vodohospodárskej oblasti Žitný ostrov a zámer bol predložený do zisťovacieho konania EIA.

Na Enviroportáli je zverejnený záznam pod názvom Veľkokapacitné batériové úložisko Hviezdoslavov. Samotná existencia zámeru a uvedenie harmonogramu však ešte nepotvrdzujú, že investor má k dispozícii všetky potrebné povolenia.

Oproti májovým informáciám sú teraz konkrétnejšie najmä plánované etapy, parametre úvodnej fázy a rozpočet. Pre ďalší vývoj bude rozhodujúce, či sa tieto plány premietnu do povolenej, financovanej a následne zrealizovanej stavby. Až spustená prevádzka ukáže, ako bude úložisko v skutočnosti využívať svoju kapacitu a akú úlohu bude plniť v elektrizačnej sústave.

Čítaj viac: Biznis a startupy
Zdroje: SITA, SPP, enviroportal.sk
